為了高原農牧民用好電

2017年08月11日 10:22    來源:國家電網報    記者 羅宗
分享到:
    為了高原農牧民用好電

——國網浙江電力對口幫扶西藏那曲地區新一輪農網改造升級紀實


國網浙江電力援助那曲對口幫扶工作組成員合影,?!?/p>

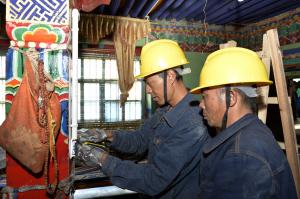

供電員工在農牧民家中裝表接線?!?/p>

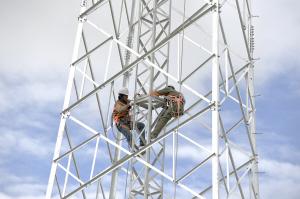

供電員工在組立輸電鐵塔,。

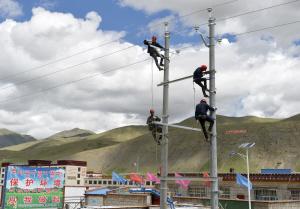

供電員工在那曲巴青縣進行配網改造,。

西藏那曲地區巴青縣新一輪農網改造升級工程項目投資6142.95萬元,,新建10千伏線路81.7千米,0.4千伏及以下線路86.37千米,,配變77臺,,總容量10800千伏安。在國網浙江省電力公司的對口幫扶下,,巴青縣配電網計劃于8月底與西藏主網聯通,,3868戶農牧民將用上源源不斷的穩定電力。

8月7日,,藏北高原那曲地區巴青縣,。寬闊的義渠河一側是巴青縣城,另一側是在建的新317國道,。國道旁的山坡上,,一基基18米高的電桿延伸向遠方,四五十名電網施工人員正分散在電桿上下開展放線作業,。

在國網浙江省電力公司的對口幫扶下,,巴青縣計劃于8月底實現與西藏主網聯通,,3868戶農牧民將用上源源不斷的穩定電力。

客從錢塘來 高原作新家

西藏新一輪農網改造升級工程總投資120億元,,超過西藏“十二五”農網工程建設總投資,,是國家電網公司史上最大規模的援藏建設項目。自2016年年底開工以來,,數萬名建設者奮戰在世界第三極,,其中許多是內地赴藏支援的技術專家。

那曲地區是西藏新一輪農網改造升級工程中工程量最大的一個,,涉及投資27億元,,由國網浙江電力負責對口支援。那曲地區新一輪農網改造升級工程共有110千伏工程項目11個,,新建110千伏線路315千米,;35千伏工程項目18個,新建35千伏線路221千米,;10千伏及以下低壓配電工程總項目9個,,新建及改造10千伏線路3576千米,新建低壓線路1546千米,,新建改造變臺1528座,,新建戶表31854戶。

8月5日早晨,,來自浙江麗水的援藏工作組成員馮康和蘇愷等人從那曲縣城出發,,沿青藏公路拉薩方向驅車顛簸了100千米。公路右側的雪山腳下,,古露35千伏變電站正在進行電氣安裝,。它擔負著為古露鎮700多戶牧民提供可靠供電的任務。目前,,這里的許多住戶只能靠太陽能提供晚間兩小時的照明,。

國網浙江電力那曲幫扶工作組負責那曲地區1951個農網改造升級單體工程。七八月份的那曲,,凍土層已經開始融化,。隨之而來的雨季造成的遍地沼澤讓施工速度比平原地區慢了一半。馮康穿梭在工地和庫房之間,,檢查施工工藝,,確認工程進度。臨近中午,,蘇愷等人席地而坐,,鋪開圖紙研究優化施工方案。明顯的喘息聲提醒著大家,這里海拔4700米,,含氧量不足平原的一半,,高原反應困擾著每個人。

5分鐘前還是風和日麗,,工地上的旗子驟然獵獵作響,,遠處的雪山被一團霧氣遮了起來?!氨╋L雨要來了!”下午的施工被迫暫停,,大家剛鉆進越野車,,傾盆大雨就砸了下來。對這種情況,,援藏工作組已經習慣,。

來自溫州的援藏工作組成員陳麒麟負責那曲地區索縣農網改造升級項目,大多數工程在茫茫草原,,到現場檢查一次,,路上就要花10多個小時。今年4月的一天,,陳麒麟遇上暴風雪,,道路被覆蓋?!斑@難不住我們,,只要找到鐵塔,就能找到回家的路,。不過車子千萬不能熄火,,否則很可能再也發動不起來?!彼f,。

風雪天氣對工程進度和質量影響大。鐵塔塔基開始澆筑后不能停工,,否則基礎全部都會廢掉,。工作組因此專門定制了大量棉被為塔基保溫,氣溫太低時還要用火爐加溫,,防止基礎開裂,。

那曲農網改造升級工程中,1萬名施工人員,、18家施工單位分散在面積相當于4.5個浙江省的高原上,。為保障安全施工,工作組把主網項目部分成三組,,分片管理23個項目,,通過強化對監理單位的監督檢查,,組織全員安全學習,變搞安全為導安全,,引導工人自覺規范生產行為,。

8月3日下午,安全專責葉盛帶隊來到聶榮110千伏輸變電工程現場開展飛行檢查,。安全保護措施是否到位,?安全學習內容是否全面?檢查組對每個安全細節都毫不含糊,。對工程管理的細致,,體現著援藏建設者對這片土地的深情和主人翁精神。

技術傳幫帶 管理出新法

國網浙江電力對口幫扶工作組組長葛軍凱介紹,,17人的援藏工作組要管理那曲27.27億元的農網工程,,管理創新勢在必行。

工作組采取班組式業主項目部管理模式,,充分發揮項目經理,、建設協調、安全,、質量,、技術、物資,、技經等各崗位職能,,將有限的資源集約化管理。

“在建立項目聯絡人員機制的基礎上,,幫扶工作組把專業管理集約至班組式業主項目部,。有問題通過項目聯絡人員反饋至業主項目部,由項目經理牽頭按照土建,、變電,、線路三大專業專題協調解決?!敝骶W組負責技經的牛錚在實踐中發現,,新模式大幅提升了管理效率。

創新還體現在“小業主,、大監理”的質量管控中,。在夏瑪110千伏工程現場,監理單位建立一塔一線一檔案,,以數碼照片及驗收記錄的形式實時監督隱蔽工程,。援藏工作組對基礎澆筑、組塔、架線環節進行施工單位三級自檢,、監理初檢,、業主驗收等把關。目前,,那曲農網工程未發現任何質量問題,。

葛軍凱認為援藏不僅是干工程,更在于理念,、管理,、技術上的傳幫帶。工作組在那曲各縣公司建立了二級項目部,,實施一二級項目部聯動管理,,二級項目部根據標準規程側重查問題,援藏工作組作為一級項目部著重解決問題,。在實現問題閉環的同時,技術交流也讓那曲供電公司提升了建設管理水平,。

8月4日上午,,那曲供電公司員工常智遠來到德吉110千伏開關站擴建現場督辦項目。他是國網浙江電力幫扶工作組秦維的徒弟,。工作組成員與那曲供電公司結成了8對師徒,。常智遠在項目立項、核準,、可研,,土建、電氣,、線路的現場管理上得到了秦維手把手指導,,現在他初步具備了管理工程的能力。

國網浙江電力還將配網工廠化裝配帶到了西藏,。在那曲剛建成的配網工廠化裝配送基地,,18家施工單位的骨干接受了系統培訓。那曲農網工程施工人員王水清興奮地說:“這個東西太好嘍,,減少了桿上作業時間,,一天能多干不少活兒?!?/p>

配網工廠化裝配送把下引線,、線路分斷開關等許多配網臺區物資進行工廠化預制,將169個配件規整為13個模塊開展成套組合配送,,現場安裝實行標準化施工?,F(xiàn)在,10千伏臺區安裝時間縮短至4小時,效率提升一倍,,現場幾乎不產生余料,。接下來,配網工廠化裝配送模式將在那曲農網改造升級工程中全面推廣,。目前,,那曲新一輪農網改造升級工程主網已完成總工程量的40%,配網已完成35%,。

火車沿青藏鐵路奔馳,,國網浙江電力那曲對口幫扶工作組組長葛軍凱又踏上了聯系物資、協調項目的征途,。(圖片攝影:陳東)

相關閱讀

    關于我們聯系我們 丨集團招聘丨 法律聲明隱私保護服務協議廣告服務

    中國西藏新聞網版權所有,,未經協議授權,禁止建立鏡像

    制作單位:中國西藏新聞網丨地址:西藏自治區拉薩市朵森格路36號丨郵政編碼:850000

    備案號:藏ICP備09000733號丨公安備案:54010202000003號 丨廣電節目制作許可證:(藏)字第00002號丨 新聞許可證54120170001號丨網絡視聽許可證2610590號
